Foram encontradas 348 questões.
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil
A construção de uma obra foi orçada em R$ 10 milhões com prazo de execução de quatro meses. O gráfico a seguir mostra o acompanhamento dessa obra, realizado pelo método do valor agregado.

Com base nesses dados, julgue o próximo item.
Com base no desempenho até o segundo mês, ou seja, seguindo a linearidade do gráfico, o projeto, quando concluído, apresentou sobrecusto de R$ 8.000.000,00.
Provas
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil
A construção de uma obra foi orçada em R$ 10 milhões com prazo de execução de quatro meses. O gráfico a seguir mostra o acompanhamento dessa obra, realizado pelo método do valor agregado.

Com base nesses dados, julgue o próximo item.
No final do segundo mês de atividade, o projeto apresentou uma economia de R$ 1.000.000,00.
Provas
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil
A construção de uma obra foi orçada em R$ 10 milhões com prazo de execução de quatro meses. O gráfico a seguir mostra o acompanhamento dessa obra, realizado pelo método do valor agregado.

Com base nesses dados, julgue o próximo item.
Se fossem mantidas as condições observadas até o segundo mês de execução, o projeto teria apresentado atraso, pois progrediria a uma taxa de 40% do planejado.
Provas
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil

Considerando a tabela precedente, que apresenta os rendimentos e os custos de uma carregadeira e de um caminhão basculante utilizados em uma obra, julgue o item subsequente.
Caso sejam adotados cinco caminhões para uma carregadeira, a produtividade do sistema será de 125 m3 /h.
Provas
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil

Considerando a tabela precedente, que apresenta os rendimentos e os custos de uma carregadeira e de um caminhão basculante utilizados em uma obra, julgue o item subsequente.
Caso o custo da carregadeira fosse de R$ 90,00/h, seria mais vantajoso, do ponto de vista econômico, impor ociosidade à carregadeira e compor a equipe com uma carregadeira e cinco caminhões.
Provas
- Gerenciamento, Planejamento e Controle de Obras
- Orçamento no Planejamento e Controle de Obras na Engenharia Civil

Considerando a tabela precedente, que apresenta os rendimentos e os custos de uma carregadeira e de um caminhão basculante utilizados em uma obra, julgue o item subsequente.
Do ponto de vista econômico, a melhor decisão seria a adoção de uma patrulha composta por uma carregadeira e seis caminhões.
Provas
Durante o processo licitatório de uma obra regido pela Lei n.º 8.666/1993, a comissão de licitação inabilitou uma das empresas construtoras licitantes ao constatar que ela não tinha registro no conselho regional de engenharia e agronomia nem no conselho de arquitetura e urbanismo, apesar de possuir, em seu quadro permanente de empregados, engenheiros civis habilitados para executar a obra licitada.
Além disso, o edital de licitação exigia, para a avaliação da capacidade técnico-profissional dos licitantes, atestados técnicos fornecidos por pessoas físicas ou jurídicas, os quais deveriam indicar as quantidades mínimas de serviços relevantes para a obra.
Acerca dessa situação hipotética, julgue o item subsequente à luz da lei nela mencionada.
A inabilitação da empresa pela comissão de licitação feriu a lei em questão, pois, no caso, o registro da empresa nas entidades profissionais não poderia ser exigido.
Provas
- Engenharia de Tráfego
- Geotecnia
- Projeto e Execução de Rodovias e FerroviasPavimentação
- SolosMecânica dos Solos

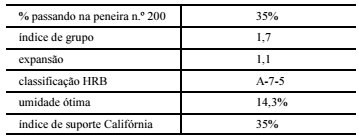

Para uma rodovia com 50 km de extensão e com um número N de projeto igual a 1,8 × 103 , foi projetado um pavimento com sub-base, base e revestimento de tratamento superficial duplo com capa selante. Para a base e sub-base, deverão ser utilizados os materiais selecionados da única jazida disponível, cujas características são apresentadas a seguir.

Considerando essa situação hipotética e os múltiplos aspectos a ela relacionados, julgue o item a seguir.
O revestimento de tratamento superficial duplo com capa selante é adequado para o número N de projeto da situação em apreço, já que apresenta desempenho suficiente para suportar os esforços repetidos de tração na flexão, correspondente ao tráfego.
Provas
Para uma rodovia com 50 km de extensão e com um número N de projeto igual a 1,8 × 103 , foi projetado um pavimento com sub-base, base e revestimento de tratamento superficial duplo com capa selante. Para a base e sub-base, deverão ser utilizados os materiais selecionados da única jazida disponível, cujas características são apresentadas a seguir.

Considerando essa situação hipotética e os múltiplos aspectos a ela relacionados, julgue o item a seguir.
O aumento da densidade do solo resultante do aumento da energia de compactação depende do tipo de solo que está sendo compactado.
Provas
Durante o processo licitatório de uma obra regido pela Lei n.º 8.666/1993, a comissão de licitação inabilitou uma das empresas construtoras licitantes ao constatar que ela não tinha registro no conselho regional de engenharia e agronomia nem no conselho de arquitetura e urbanismo, apesar de possuir, em seu quadro permanente de empregados, engenheiros civis habilitados para executar a obra licitada.
Além disso, o edital de licitação exigia, para a avaliação da capacidade técnico-profissional dos licitantes, atestados técnicos fornecidos por pessoas físicas ou jurídicas, os quais deveriam indicar as quantidades mínimas de serviços relevantes para a obra.
Acerca dessa situação hipotética, julgue o item subsequente à luz da lei nela mencionada.
O edital de licitação descumpriu a legislação ao exigir atestados técnicos fornecidos por pessoas físicas ou jurídicas, pois apenas os de pessoas jurídicas podem ser aceitos.
