Foram encontradas 372 questões.

3717744 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Nas licitações de obras e serviços de engenharia e arquitetura, sempre que adequada ao objeto da licitação, será preferencialmente adotada a Modelagem da Informação da Construção (Building Information Modelling (BIM). No projeto, planejamento e acompanhamento de obras em BIM, a criação de um modelo da informação composto a partir de distintos contêineres de informação denomina-se



Provas

Questão presente nas seguintes provas
3717743 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

O conceito Building Information Modeling (BIM) pode ser resumido como o uso de uma representação digital compartilhada de um ativo imobiliário, visando facilitar o processo de projeto, construção, operação e manutenção para formar uma base confiável para decisões, integrando os processos e os profissionais do início ao fim do empreendimento. O BIM tem como princípio gerar um modelo virtual que represente todas as características do produto final, relacionando as características com a variável tempo. À medida que o modelo ganha complexidade e informação, surgem diferentes níveis de projeto, conhecidos como dimensões do modelo BIM. São consideradas dimensões do BIM:



Provas

Questão presente nas seguintes provas
3717742 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

No que se refere à gestão de orçamento e desempenho de projetos, o Índice de Sucesso dos Custos (ISC)

I. é a relação entre o valor orçado no término na linha de base (ONT) e o custo no término probabilístico (CNTp), com maior probabilidade de ocorrência aceitável, indicando a eficácia das ações de gestão dos custos sobre as atividades de maior criticidade para os custos do projeto obtidos pela aplicação de métodos estocásticos, como a simulação de Monte Carlo, considerando as incertezas do projeto.

II. informa estocasticamente o quanto o custo final do projeto está distante do orçado.

III. representa as chances de realização do custo orçado do projeto, considerando-se as variações e os riscos.

IV. igual ou maior que 1 indica que as ações de gestão dos custos mantiveram a chance de os custos reais ficarem iguais ou abaixo do orçado. O ISC menor que 1 indica um provável estouro do orçamento e que o desempenho da gestão dos custos ficou além do esperado.

Está correto o que se afirma em



Provas

Questão presente nas seguintes provas
3717741 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Na gestão do desempenho de projetos, o indicador de desempenho de custo mais utilizado é o Índice de Desempenho de Custo (IDC) que é derivado da técnica do valor agregado. O IDC



Provas

Questão presente nas seguintes provas
3717740 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Fara a construção de obras públicas licitadas, a Anotação de Responsabilidade Técnica (ART) pode ser registrada após a liberação da ordem de serviço ou após a assinatura do contrato, no prazo máximo de



Provas

Questão presente nas seguintes provas
3717739 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Quanto à participação técnica, a Anotação de Responsabilidade Técnica (ART) que indica que uma atividade técnica é caracterizada como intelectual, objeto de contrato único, e é desenvolvida em conjunto por mais de um profissional de mesma competência, no Sistema Confea/Crea é denominada ART



Provas

Questão presente nas seguintes provas
3717738 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Após a finalização de processo licitatório para a construção de uma escola municipal, a PMSP contratou a empresa vencedora para dar início às obras. Decorrido um mês de execução da obra, foram acrescentados serviços que ocasionaram um aumento de 20% do custo inicial obra. No segundo mês, houve um novo acréscimo de serviços, resultando um aumento de 20% em relação ao primeiro mês. No terceiro mês, houve uma supressão de serviços, resultando diminuição de 20% em relação ao segundo mês. Ao final do terceiro mês, o custo inicial da obra aumentou em



Provas

Questão presente nas seguintes provas
3717737 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Para aumentar a área construída de almoxarifado, a PMSP necessitou licitar a construção de um galpão com previsão de conclusão de 5 meses, conforme o cronograma físico-financeiro a seguir.

Serviços

Meses

Custo (R$)

1 2 3 4 5

Serviços iniciais

100%

10.000,00

Fundações

50% 50%

16.000,00

Estrutura

  50% 50%

24.000,00

Alvenaria



80%

20%

30.000,00

Telhado

    50% 50%

40.000,00

Pisos

    40% 60%

10.000,00

Esquadrias

    50% 50%

8.000,00

Instalações

    50% 50%

28.000,00

Revestimentos

      90% 10%

20.000,00

Pintura

      80% 20%

10.000,00

Limpeza

        100%

4.000,00

Para o acompanhamento da aplicação de recursos, foi montada uma Curva S da obra. Ao final do quarto mês, a ordenada da Curva S indica o custo de



Provas

Questão presente nas seguintes provas
3717736 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

Nos projetos que adotam as práticas do PMBOK, a metodologia do custo da qualidade (CDQ) é usada para encontrar o equilíbrio adequado para investir na prevenção e avaliação da qualidade e evitar defeitos ou falhas do produto. No que se refere à gestão de custos da qualidade, os custos de



Provas

Questão presente nas seguintes provas
3717735 Ano: 2025
Disciplina: Engenharia Civil
Banca: FCC
Orgão: CGM São Paulo

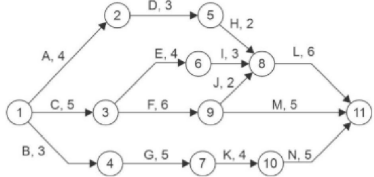

Para ampliar o espaço de atendimento presencial do setor de protocolo, a PMSP planejou a construção de uma obra segundo o cronograma a seguir, no qual as atividades estão indicadas por letras, seguidas de suas respectivas durações, em semanas.

Enunciado 4458897-1

Durante a execução da obra, o fornecimento de materiais para a execução da atividade G atrasou uma semana. Contudo, conforme a gestão do cronograma, a conclusão da obra não atrasará, pois, na linha das atividades B, G, K e N, é possível ter uma folga de



Provas

Questão presente nas seguintes provas
