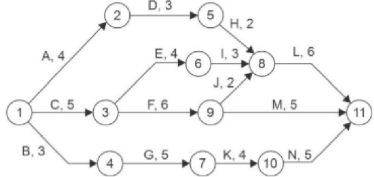

Para ampliar o espaço de atendimento presencial do setor de protocolo, a PMSP planejou a construção de uma obra segundo o cronograma a seguir, no qual as atividades estão indicadas por letras, seguidas de suas respectivas durações, em semanas.

Durante a execução da obra, o fornecimento de materiais para a execução da atividade G atrasou uma semana. Contudo, conforme a gestão do cronograma, a conclusão da obra não atrasará, pois, na linha das atividades B, G, K e N, é possível ter uma folga de
