Ao realizar o planejamento de um projeto, um gerente tinha disponíveis, em certo momento do processo, os dados mostrados a seguir.

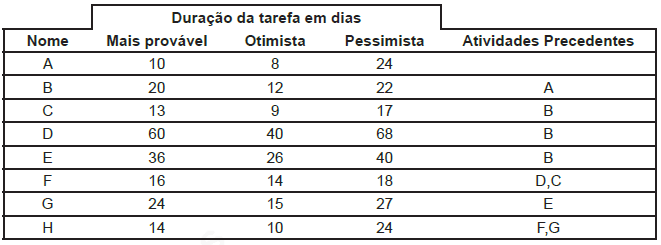

![Enunciado 3104506-1](/images/concursos/1/8/b/18b040a2-90dc-5c60-6d9d-a44e3c710bd1.png)
Com base no método PERT e na estimativa de três pontos para determinar as durações da atividade e desenvolver o cronograma e considerando apenas as durações esperadas, esse gerente chegou às conclusões a seguir.
I - A duração esperada das atividades C,D e E é, respectivamente, de 13, 56 e 34 dias.
II - A sequência A-B-D-G-H é o caminho crítico.
III - A atividades C,E e G possuem folga total maior que zero, porém apenas as atividades C e G possuem folga livre maior que zero.
É(São) correta(s) APENAS a(s) conclusão(ões)
